Наши преимущества в строительстве:

  • Мы собираем дома только в теплый угол  - "ласточкин хвост".
  • Мы собираем дома только на деревянные, березовые нагеля.
  • Мы строим дома из качественного материала собственного производства.
  • Мы даем гарантию за проделанную работу.

Строительство деревянного дома можно условно разделить на 5 этапов, давайте подробно рассмотрим каждый из них:

Первый этап - изготовление фундамента

Наша компания предлагает своим клиентам три типа фундаментов:

  • Ленточный монолитный, армированный фундамент.

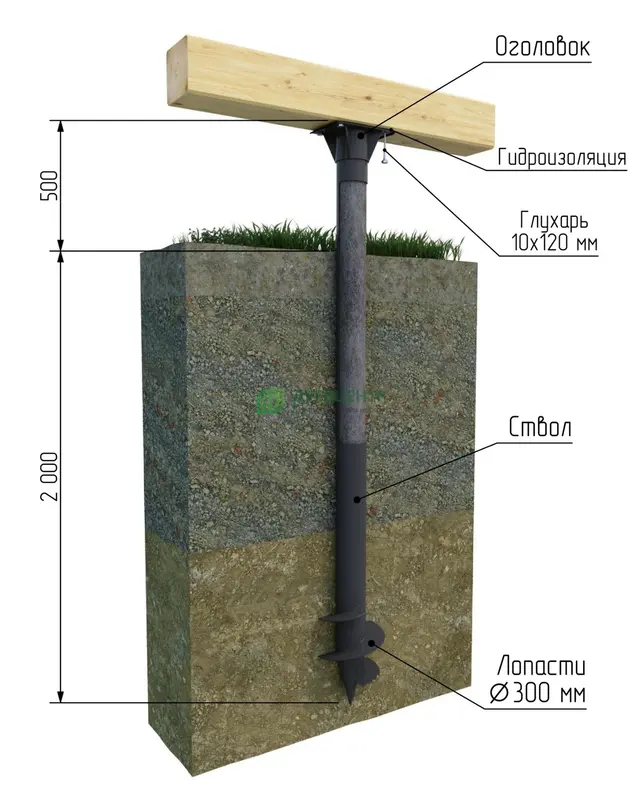

  • Свайно-винтовой фундамент.

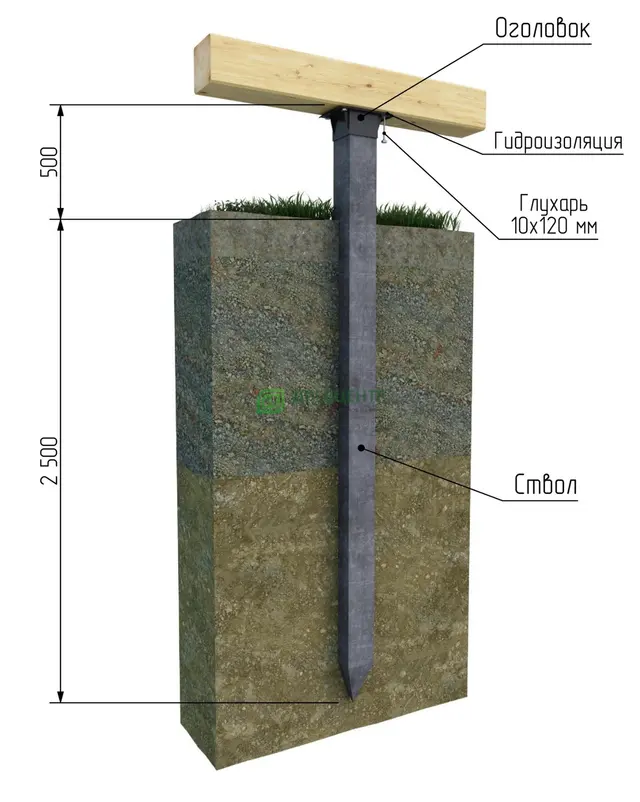

  • Железобетонные забивные сваи.

Выбор фундамента зависит от следующих факторов: от высоты и массы будущего строения, от типа грунта. Ленточный фундамент считается более надежным и соответственно дороже чем свайно-винтовой фундамент либо Ж/Б свайный фундамент, несмотря на это на сваи собрано большое количество самых разнообразных брусовых домов, нареканий на сваи не было! В некоторых случаях, строительство без использования свай - невозможно (пирсы, беседка на воде, строительство на заболоченной местности). Железобетонные забивные сваи взяты из основы многоэтажного строительства и стали хорошей перспективой ленточному фундаменту.

Второй этап - Закладка первого венца  и монтаж половых лаг



К закладке нужно отнестись очень внимательно, так как от того насколько правильно заложен первый венец будут зависеть и параметры будущего дома!
Наша компания на всех домах первый венец и половые балки обрабатывает антисептиком типа СЕНЕЖ,  для того чтобы защитить древесину от жучка и от неблагоприятных погодных условий. На фундамент ложится гидроизоляция, чтобы предотвратить соприкосновение дерева с бетоном
Половые балки выполняются из бруса сечением 100х150 мм с шагом 580 – 590 мм.

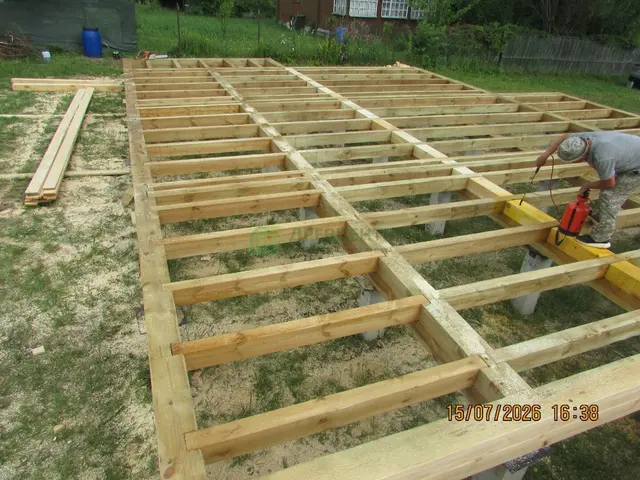

При строительстве дома на свайно - винтовой фундамент, либо на Ж/Б свайный фундамент необходимо делать обвязочный ряд из бруса 150х200 мм., который служит обвязкой для свай, половые балки будут ложиться на обвязочный ряд и врубаться в первый закладной ряд дома.

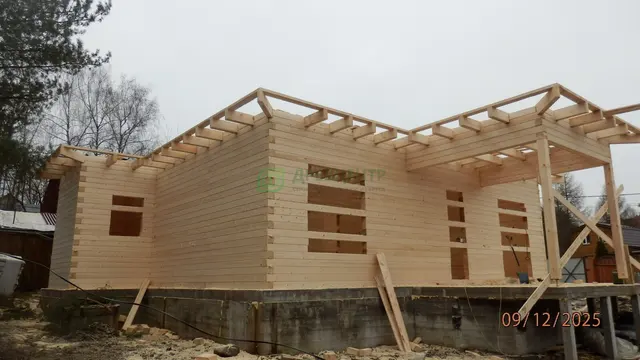

Третий этап - Сборка стенового комплекта

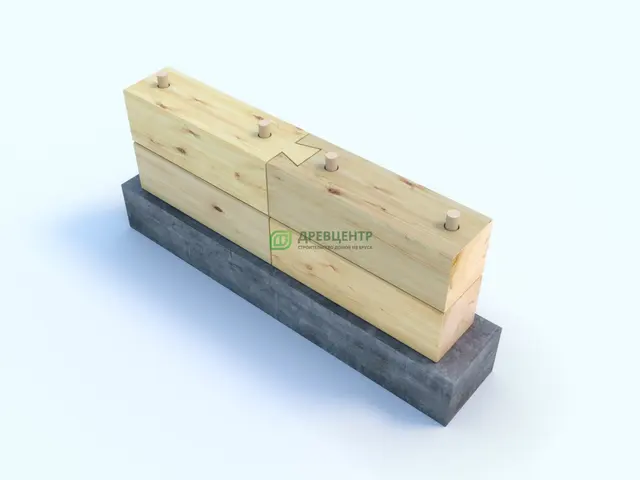

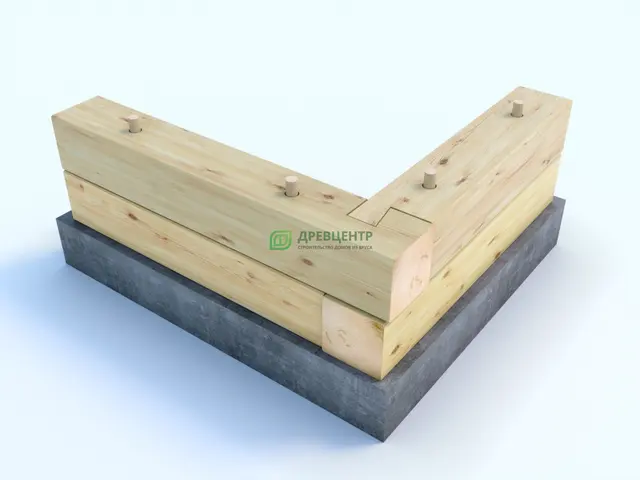

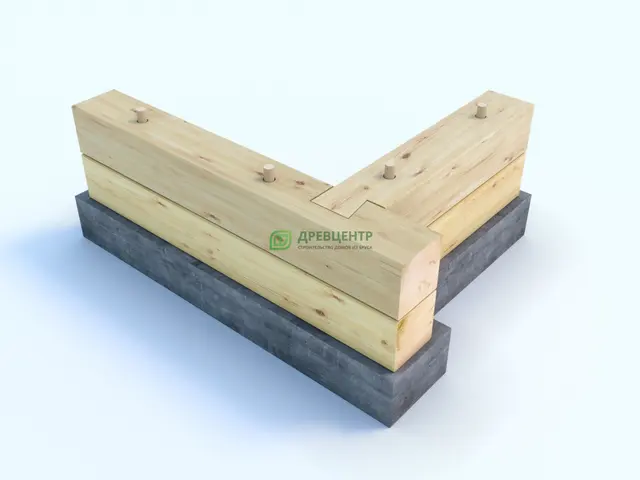

Наружные стены выполняются из бруса обычного либо профилированного сечением - 150х150 мм./145х145 мм/145х195 мм. в зависимости от выбранной комплектации дома из бруса. Все внутренние перегородки выполняются из бруса обычного 100х150 мм либо профилированного 95х145 мм, опять же в зависимости от выбранной Вами комплектации. Дома из такого бруса пригодны для круглогодичного проживания. Все угловые соединения и соединение бруса выполняются исключительно в «ласточкин хвост», при этом дом получается теплый и крепкий. Между собой брусья крепятся исключительно деревянными нагелями (при сверление отверстия под нагель - делается запас для усадки 2-3 см. чтобы предотвратить зависание бруса при высыхании). Между каждым рядом простегивается льноволокно (джут), джут служит межвенцовым утеплителем. Толщина льноватина 4 – 5 мм.

После того, как дом собран, мастера пропиливают технологические проемы в зонах, где будут в дальнейшем расположены окна и двери, это делается с целью создания внутри дома сквозного движения воздуха, что предотвращает посинение бруса.

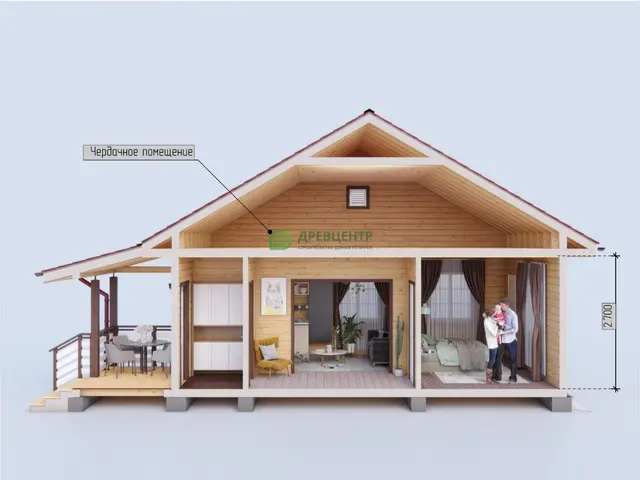

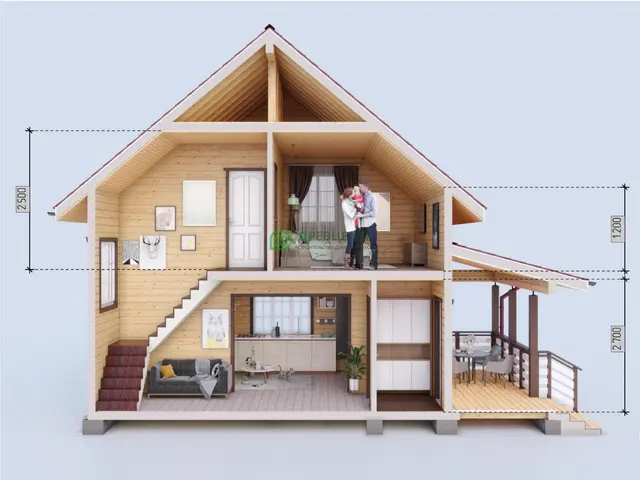

Четвертый этап - Строительство крыши

От качества и надежности крыши будет зависеть благосостояние будущего дома, ведь только крыша будет защищать дом от неблагоприятных природных условий!

Крыши разделяются на несколько типов:

  • двускатные
  • трехфронтонные
  • вальмовые
  • Четырехфронтонные
  • С кукушкой

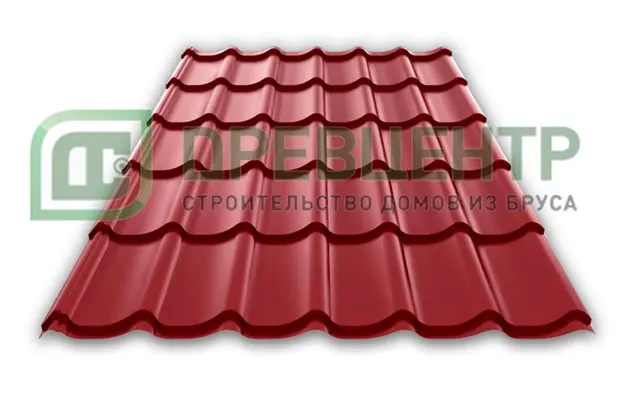

Мы предлагаем на выбор 3 типа кровельного покрытия: Металлочерепица, профлист и ондулин, стоимость услуги Вы можете наблюдать на каждой странице проекта.

Пятый, завершающий этап - Отделочные работы



Работы включают в себя монтаж окон и дверей, чистовые полы, потолки, монтаж систем коммуникаций в доме. Дома, собранные из бруса естественной влажности, должны высохнуть и стены этих домов должны дать усадку, лишь после этого можно приступать к отделочным работам. Время, необходимое на усадку дома, составляет от 6 до 12 месяцев, срок усадки зависит от размера дома и от сезона, в котором был собран домокомплект.
